深基坑監測有哪些項目和方法
日期:2017-07-03土木工程施工前,都會打有地基,根據地基面積大小確定基坑的容量,然而基坑并不是挖好之后就是穩定的狀態,有時候需要監測基坑的狀態甚至使用基坑支護來保持施工的安全性和效率,本文就帶大家了解深基坑監測有哪些項目和方法。
深基坑主要監測項目:
地表及管線沉降變形監測;
相鄰建筑物沉降、傾斜及裂縫發展觀測;
支護結構傾斜及位移監測;
支護結構應力監測;
支護結構沉降監測;
支撐軸力及應力監測;
地基隆起監測;
水位監測及水土壓力監測等。
具體施工中應根據設計圖紙要求,結合工程實際情況委托具有專業資質的第三方監測機構進行監測。施工前編制專項監測方案,并報總監理工程師審批,監測時按審批的方案進行布點,實施監測,并及時進行監測數據的提交。
一、地表沉降監測
01 測點布置
基點埋設在沉降影響范圍以外的穩定區域內,基點應埋設在視野開闊的地方,以利于觀測。施工時至少埋設兩個基點,方便互相校核;基點的埋設要牢固可靠。施工開始前,將基點和附近水準點聯測以取得原始高程。地表沉降點根據施工現場的情況布置在基坑周邊。
02 監測工具:精密水準儀,銦鋼尺。
03 監測頻率:基坑開挖過程中1次/d,如遇緊急情況可加密監測。
二、建筑物沉降與傾斜監測
01 測點布置

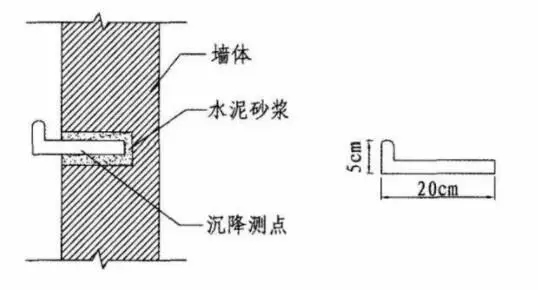

建筑物沉降觀測點埋設時先在建筑物的基礎或墻上鉆孔,然后將預埋件放入,孔與測點四周空隙用水泥砂漿填實。測點基本布設在被測建筑物的角點上,測點的埋設高度應方便觀測,同時測點應采取保護措施,避免在施工和使用期間受到破壞。每幢建筑物上一般布置2~4個觀測點,特別重要的建筑物布置6個測點。測點的布置參照圖1所示。
02 監測工具:精密水準儀,銦鋼尺。
03 監測頻率:基坑開挖過程中1次/d,如遇緊急情況可加密監測。
三、支護結構傾斜頂部位移監測
01 測點布置
圍護結構施工時進行,將Pvc測斜管逐節綁扎在圍護墻體鋼筋骨架上,管間用套管連接,接頭用自攻螺絲擰緊,并用防水膠帶密封。混凝土澆筑時注意對測斜管進行保護,測斜管水平向間距不大于25m。
02 監測工具:測斜儀,Pvc測斜管。
03 監測頻率:基坑開挖時,1次/d;主體結構施工時,1次/2~3d。
四、下水位監測
01 測點布置
測點埋設采用地質鉆鉆孔,孔深根據要求而定(保證能測出施工期產生的水位變化),基坑外沿基坑周邊布設,基坑內利用降水井和減壓井進行觀測。測孔的安裝應確保測出施工期間水位的變化。

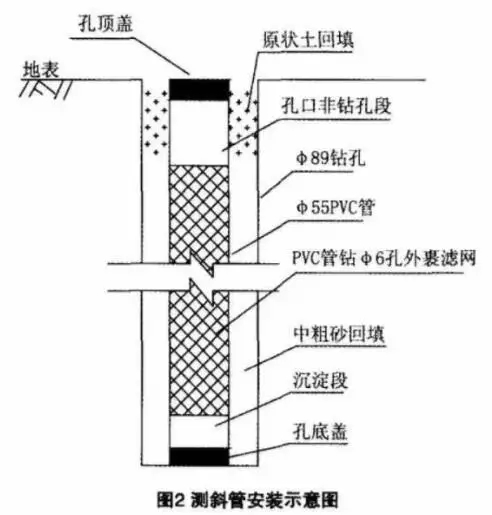

用地質鉆機鉆直徑89mm孔,水位孔的深度在最低設計水位之下(坑外孔深同基底,坑內孔深達到基坑底—F1~2m),成孔完成后,放人裹有濾網的水位管,管壁與孔壁之間用凈砂回填至離地表0.5m處,再用粘土進行封填,以防地表水流人。
02 監測工具:電測水位計、PVC塑料管、電纜線。
03 監測頻率:施工期間1次/1~2d。
五、支撐軸力及應力監測
01 測點布置
鋼支撐的支撐軸力采用軸力計(又稱為反力計)直接測量。將軸力計支架焊于鋼管橫撐一端,架設橫撐時將軸力計放入支架內,并保護好引線。混凝土支撐的支撐軸力及應力將振弦式應變計安裝在混凝土支撐內,混凝土澆筑時注意保護好引線。
02 監測工具:軸力計、鋼筋計、頻率接收儀。
03 監測頻率:開挖初期1次/d,挖至基底2~3次/d。
六、基坑隆起監測
01 測點布置
在多層開挖基坑中央、距坑底邊緣1/4底寬及變形特征點處布置。用鉆機在預定孔位上鉆孔,用紙繩將磁環的三腳爪捆套在管外各預定部位,然后放入沉降導管。紙繩受水斷開后,磁環的三腳爪即張開,使磁環牢固地嵌入土體中。
02 監測工具:基坑回彈標、精密水準儀、銦鋼尺或分層沉降儀。
03 監測頻率:基坑開挖期間1次/d。
